देरी

Odoo की मैन्युफ़ैक्चरिंग ऐप्लिकेशन डिलेड प्रॉडक्शन फ़िल्टर के ज़रिए मैन्युफ़ैक्चरिंग ऑर्डर में देरी दिखाती है। अगर MO की खत्म होने की तारीख उसकी डेडलाइन से ज़्यादा हो जाती है, तो देरी पर ध्यान आकर्षित करने के लिए डेडलाइन को लाल रंग में हाइलाइट किया जाता है।

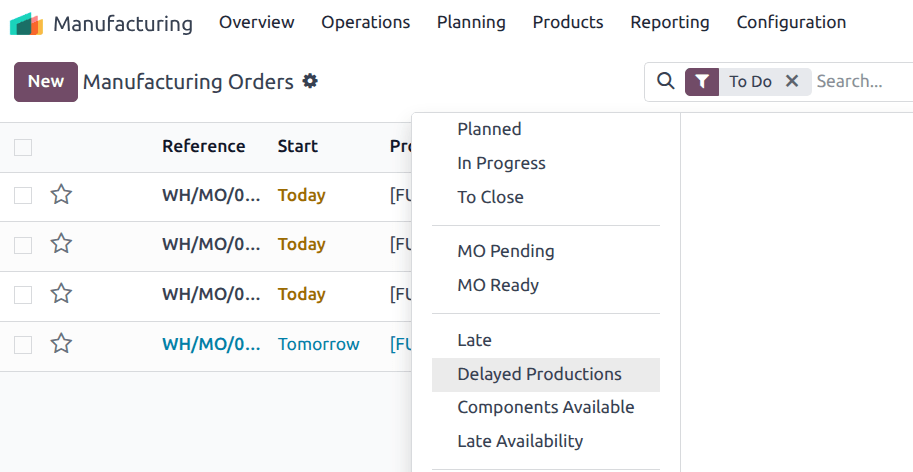

Odoo में डिलेड प्रॉडक्शन फ़िल्टर।

डेडलाइन की गणना

MO डेडलाइन इस बात पर निर्भर करती है कि MO कैसे बनाया गया था, और इसकी गणना इस प्रकार की जाती है:

  • मेक टू ऑर्डर: MO डेडलाइन सेल्स ऑर्डर डिलीवरी तारीख होती है।

  • रिप्लिनिशमेंट: MO डेडलाइन आज + मैन्युफ़ैक्चरिंग लीड टाइम होती है।

  • मैन्युअली बनाया गया एमओ: डेडलाइन फ़ील्ड खाली रहती है।

महत्त्वपूर्ण

MO डेडलाइन MO खत्म होने की तारीख के समान नहीं है।

खत्म होने की तारीख की गणना इस प्रकार की जाती है:

\[\text{End date} = \text{Scheduled start date} +\text{Total duration of all operations}\]

फ़िल्टर

देरी को ट्रैक करने में मदद के लिए कई अतिरिक्त फ़िल्टर उपलब्ध हैं:

  • डिलेड प्रॉडक्शन: MO की शेड्यूल्ड शुरू होने की तारीख डेडलाइन से बाद में है।

  • लेट: MO की शेड्यूल्ड खत्म होने की तारीख डेडलाइन से ज़्यादा है, जिसे लाल रंग में हाइलाइट किया गया है।

  • लेट अवेलेबिलिटी: एक या ज़्यादा ज़रूरी कॉम्पोनेंट डेडलाइन से पहले उपलब्ध नहीं हैं। उदाहरण के लिए, कॉम्पोनेंट के लिए एक कन्फर्म किया गया परचेज़ ऑर्डर या मैन्युफ़ैक्चरिंग ऑर्डर MO डेडलाइन के बाद खत्म होने के लिए शेड्यूल किया गया है।

  • कॉम्पोनेंट अवेलेबल: प्रॉडक्शन शुरू करने के लिए सभी कॉम्पोनेंट उपलब्ध हैं।

इस्तेमाल का मामला

17 सितंबर की डेडलाइन वाले MO पर विचार करें:

  • अगर MO पर प्रॉडक्शन 17 सितंबर के बाद शुरू होता है, तो यह Delayed Productions फ़िल्टर में दिखाई देता है।

  • अगर आवश्यक कॉम्पोनेंट 17 सितंबर के बाद आने के लिए शेड्यूल हैं, तो MO Late Availability फ़िल्टर में दिखाई देता है।

  • अगर MO की शेड्यूल की गई खत्म होने की तारीख 17 सितंबर के बाद है, तो यह Late फ़िल्टर में दिखाई देता है।

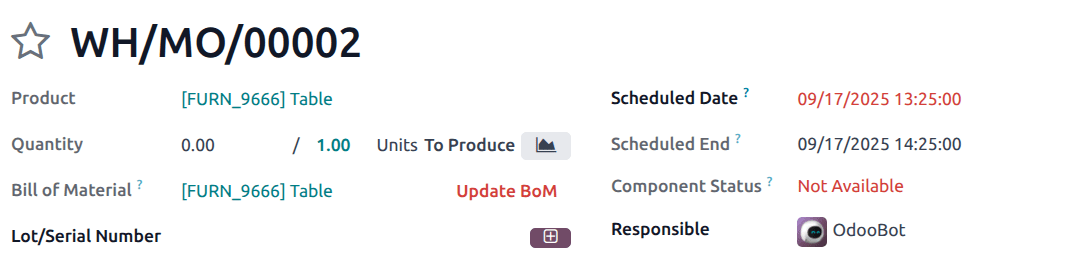

डेडलाइन पर जोर दिए गए एमओ।

इन संकेतकों को मिलाकर, प्लानर जल्दी से पहचान सकते हैं कि प्रॉडक्शन कहां डिलीवरी कमिटमेंट चूकने के जोखिम में है।
