प्रोजेक्ट माइलस्टोन

माइलस्टोन आपको महत्वपूर्ण चरणों के एक क्रम को निर्धारित करके चल रहे प्रोजेक्ट कार्य को ट्रैक करने में सक्षम बनाते हैं जिन्हें प्रोजेक्ट पूरा होने से पहले पहुंचना आवश्यक है। माइलस्टोन विशेष रूप से महंगे, लंबे, या बड़े पैमाने के प्रोजेक्ट में उपयोगी हैं। उनका उपयोग विशुद्ध रूप से संकेतात्मक उद्देश्यों के लिए किया जा सकता है, यह सुनिश्चित करने के तरीके के रूप में कि प्रोजेक्ट समय पर पूरा हो।

माइलस्टोन का उपयोग क्लाइंट को इनवॉइस करने के आधार के रूप में भी किया जा सकता है। यह दोनों पक्षों को लाभान्वित करता है, क्योंकि यह प्रोजेक्ट फंडिंग के लिए सुसंगत कैश फ़्लो सुनिश्चित करता है और क्लाइंट को प्रोजेक्ट के लिए कई इंस्टॉलमेंट में पेमेंट करने की अनुमति देता है।

कॉन्फ़िगरेशन

प्रोजेक्ट ऐप्लिकेशन खोलकर, प्रोजेक्ट के कार्ड पर (वर्टिकल एलिप्सिस) पर क्लिक करके, और सेटिंग पर क्लिक करके वांछित प्रोजेक्ट के लिए माइलस्टोन सक्षम करें। टास्क मैनेजमेंट के तहत, माइलस्टोन सक्षम करें।

टिप्पणी

सर्विस माइलस्टोन द्वारा इनवॉइस के लिए सेल्स ऑर्डर से बनाए गए प्रोजेक्ट के लिए माइलस्टोन ऑटोमैटिकली सक्षम हो जाते हैं।

प्रोजेक्ट के कार्ड पर (वर्टिकल एलिप्सिस) क्लिक करके और माइलस्टोन सेलेक्ट करके प्रोजेक्ट माइलस्टोन कॉन्फ़िगर करें। नया क्लिक करके, माइलस्टोन का नाम एंटर करके, अगर चाहें तो डेडलाइन सेलेक्ट करके, और सेव करें क्लिक करके माइलस्टोन बनाएं।

स्लाइडर क्लिक करके ऑप्शन जोड़ें या हटाएं। माइलस्टोन के आधार पर इनवॉइसिंग इस्तेमाल करते समय निम्नलिखित ऑप्शन प्रासंगिक हैं:

  • सेल्स ऑर्डर आइटम: यह फ़ील्ड सेल्स ऑर्डर नंबर के साथ ऑटोमैटिकली भर जाता है।

  • क्वांटिटी (%): ऑर्डर की गई क्वांटिटी का प्रतिशत जो माइलस्टोन पूरा होने के रूप में मार्क होने पर सेल्स ऑर्डर पर ऑटोमैटिकली डिलीवर हो जाएगा।

माइलस्टोन कॉन्फ़िगर हो जाने के बाद, आप प्रोजेक्ट टास्क को माइलस्टोन से लिंक कर सकते हैं। ऐसा करने के लिए, उस प्रोजेक्ट में जाएं जिसमें आपने माइलस्टोन बनाए हैं, फिर किसी टास्क को खोलने के लिए उस पर क्लिक करें। फिर, ड्रॉप-डाउन मेन्यू खोलने के लिए माइलस्टोन फ़ील्ड क्लिक करें। लिस्ट से वांछित माइलस्टोन सेलेक्ट करें।

माइलस्टोन से लिंक किए गए सभी टास्क पूरे हो जाने पर (डन या कैंसल्ड के रूप में मार्क किए गए), माइलस्टोन को प्रोजेक्ट ‣ सेटिंग ‣ माइलस्टोन में ऑटोमैटिकली रीच्ड के रूप में मार्क कर दिया जाएगा। जब भी माइलस्टोन पूरा हो जाए, आप रीच्ड बॉक्स को मैन्युअली भी चेक कर सकते हैं। बॉक्स को मैन्युअली चेक करने से माइलस्टोन से लिंक किए गए टास्क प्रभावित नहीं होंगे।

माइलस्टोन का उपयोग

Odoo प्रोजेक्ट के माइलस्टोन और चल रहे टास्क के साथ उनके संबंध की निगरानी के लिए कई तरीके प्रदान करता है।

गैंट व्यू में, माइलस्टोन को माइलस्टोन की डेडलाइन के दिन डायमंड शेप के साथ मार्क की गई वर्टिकल लाइन के रूप में दिखाया जाता है। लाइन को ब्लू कलर में कोड किया जाता है यह दर्शाने के लिए कि माइलस्टोन अभी तक अपनी डेडलाइन तक नहीं पहुंचा है, या इसे रीच्ड के रूप में मार्क कर दिया गया है (इस स्थिति में, माइलस्टोन पर चेक मार्क प्रदर्शित होता है)। अगर माइलस्टोन अपनी डेडलाइन तक नहीं पहुंचा है तो उसे लाल रंग में कोड किया जाता है।

अगर माइलस्टोन की डेडलाइन प्रोजेक्ट की डेडलाइन के समान दिन पड़ती है, तो इसे सर्कल के साथ मार्क की गई वर्टिकल लाइन के साथ प्रदर्शित किया जाता है, और ऊपर बताए गए समान कलर कोडिंग सिद्धांत लागू होते हैं।

गैंट व्यू के अलावा, आप प्रोजेक्ट डैशबोर्ड से भी माइलस्टोन बना सकते हैं, एडिट कर सकते हैं, और रीच्ड के रूप में मार्क कर सकते हैं।

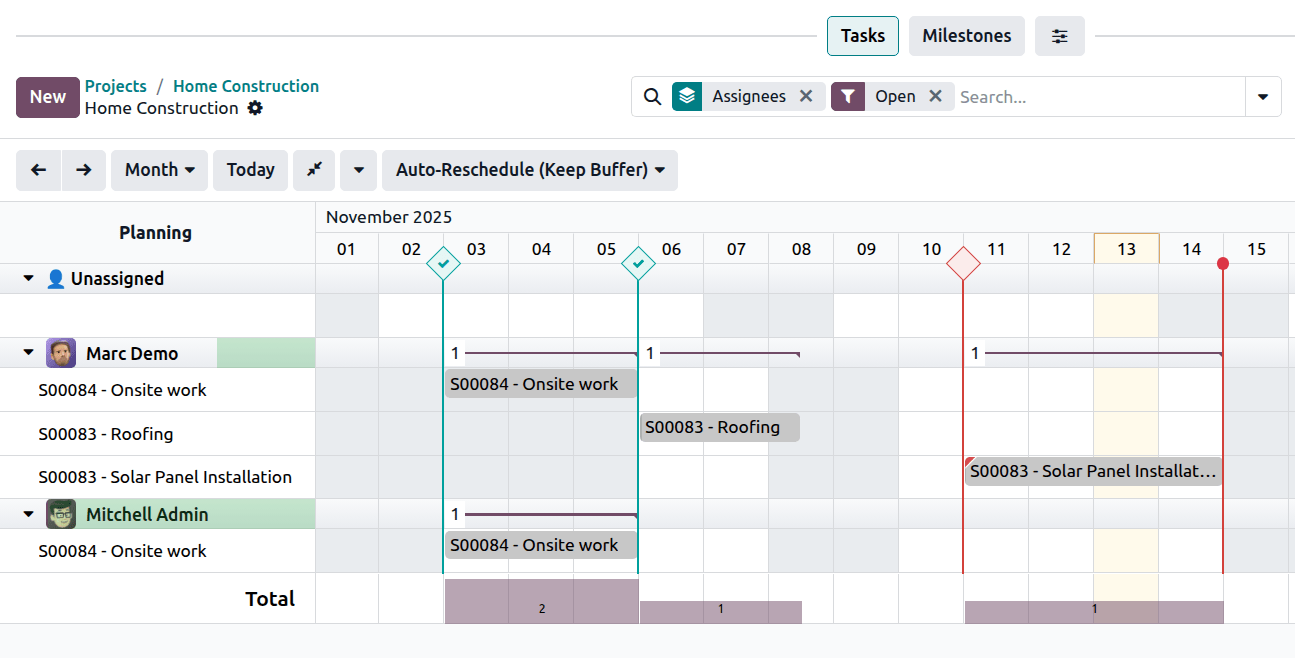

गैंट व्यू में प्रोजेक्ट माइलस्टोन।
