Retrasos¶

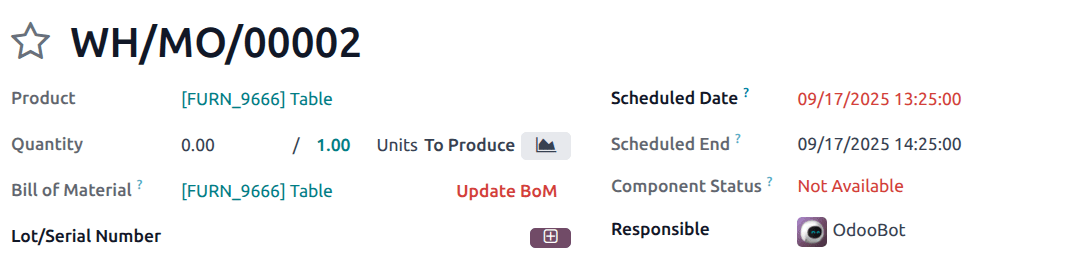

La aplicación Fabricación de Odoo muestra retrasos en las órdenes de fabricación a través del filtro Producciones retrasadas. Si la fecha de finalización de la MO supera su fecha límite, la fecha límite se resalta en rojo para llamar la atención sobre el retraso.
Cálculo de fecha límite¶
La fecha límite de la MO depende de cómo se creó la MO, y se calcula de la siguiente manera:
Fabricar bajo pedido: la fecha límite de la MO es la Fecha de entrega del pedido de venta.
Reabastecimiento: la fecha límite de la MO es hoy + Plazo de fabricación.
OM creada manualmente: el campo de fecha límite permanece vacío.
Importante
La fecha límite de la MO no es lo mismo que la fecha de finalización de la MO.
La fecha de finalización se calcula como:
Filtros¶

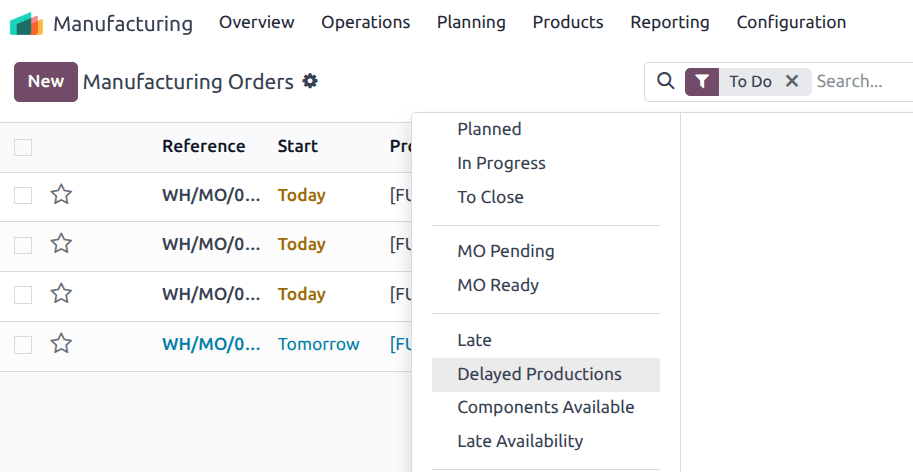

Hay varios filtros adicionales disponibles para ayudar a rastrear retrasos:
Producciones retrasadas: la fecha de inicio programada de la MO es posterior a la fecha límite.
Tarde: la fecha de finalización programada de la MO excede la fecha límite, resaltada en rojo.
Disponibilidad tardía: uno o más componentes requeridos no están disponibles antes de la fecha límite. Por ejemplo, una orden de compra o de fabricación confirmada para componentes está programada para finalizar después de la fecha límite de la MO.
Componentes disponibles: todos los componentes están disponibles para comenzar la producción.
Caso de uso¶
Considera una MO con fecha límite del 17 de septiembre:
Si la producción de la MO comienza después del 17 de septiembre, aparece en el filtro Producciones retrasadas.
Si los componentes requeridos están programados para llegar después del 17 de septiembre, la MO aparece en el filtro Disponibilidad tardía.
Si la MO tiene una fecha de finalización programada después del 17 de septiembre, aparece en el filtro Tarde.
Al combinar estos indicadores, los planificadores pueden identificar rápidamente dónde la producción corre el riesgo de incumplir los compromisos de entrega.
