延迟

Odoo 的制造应用程序通过延迟生产筛选器显示制造订单中的延迟。如果MO的结束日期超过其截止日期,截止日期将以红色突出显示以引起对延迟的注意。

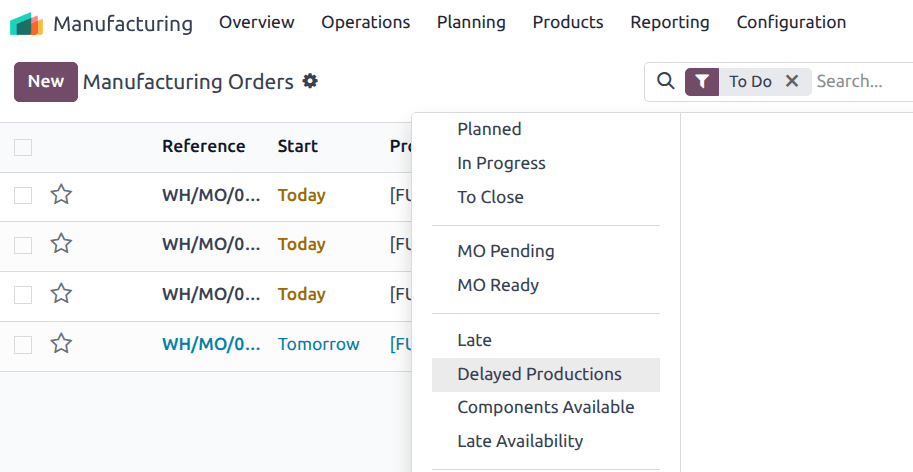

Odoo 中的延迟生产筛选器。

截止日期计算

MO的截止日期取决于MO的创建方式,计算如下:

  • 按订单生产MO的截止日期是销售订单交付日期

  • 补货MO的截止日期是今天+制造提前期

  • 手动创建的制造订单:截止日期字段保持为空。

重要

MO截止日期MO结束日期不同。

结束日期计算为:

\[\text{结束日期} = \text{计划开始日期} +\text{所有工序的总工期}\]

筛选

还有几个其他筛选器可用于帮助跟踪延迟:

  • 延迟生产MO计划开始日期晚于截止日期。

  • 逾期MO计划结束日期超过截止日期,以红色突出显示。

  • 可用性延迟:一个或多个所需组件在截止日期之前不可用。例如,已确认的组件采购订单或制造订单计划在MO截止日期之后结束。

  • 组件可用:所有组件均可开始生产。

用例

考虑一个截止日期为9月17日MO

  • 如果MO的生产在9月17日之后开始,它将出现在延迟生产筛选器中。

  • 如果所需组件计划在 9 月 17 日之后到达,则该MO会出现在延迟可用性筛选器中。

  • 如果该MO的计划结束日期在 9 月 17 日之后,则会出现在延迟筛选器中。

强调了截止日期的制造订单。

通过结合这些指标,计划人员可以快速识别生产中存在错过交付承诺风险的位置。
