速度分析¶
*速度分析*报告提供申请人在招聘流程各阶段停留时间的信息。这很重要,因为每个职位都有特定的流程详情,说明申请人在特定阶段之间应等待的时间长度。
了解申请人在每个阶段停留的时间有助于突出可能存在的瓶颈。通过分析这些数据,招聘团队可以对每个阶段进行评估,找出任何问题,并调整策略,让申请人在预期时间内通过每个阶段。
速度分析报告¶
要访问报告,请导航至。默认情况下,报告显示所有职位的数据,阶段填充x轴,天数填充y轴,以(折线图)形式显示。
默认筛选器为 过去 365 天申请人,显示过去 365 天的信息。
将鼠标悬停在折线图中的某个阶段上,会弹出一个窗口,列出该阶段中的所有职位,以及每个职位在每个阶段中的平均天数。
为了更直观地查看速度分析报告中的信息,请点击左上角的(柱状图)图标。这将以柱状图显示所有信息。
在此视图中,更容易直观地看到各职位之间的差异,了解申请人在各阶段停留的时间。从这个视图中,招聘人员可以确定哪些职位在某些阶段存在延迟或瓶颈。
用例:按月比较时间¶
使用速度分析报告,可以查看是否存在某些月份申请人需要更长时间才能通过流程。要查看此数据,请切换到右上角的(透视表)视图。

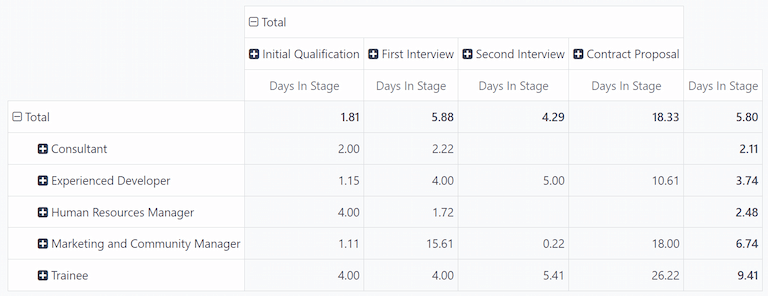

这将以详细的数据透视表显示数据,行代表不同的工作职位,列代表不同的阶段。平均 阶段天数 填充到各个方框中。
注解
如果某个字段为空,则表示该阶段没有申请人。相反,所有申请人都是从前一个阶段转过来的,没有进入空字段的阶段。
点击职位行上方的 总计 以折叠信息。接下来,再次点击 总计,显示一个下拉菜单。点击列表底部的 添加自定义组 ,显示更多分组选项。从展开的列表中点击 开始日期。

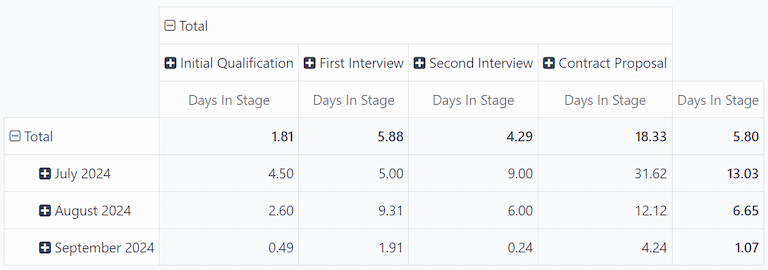

执行此操作后,所显示的数据将按照过去 365 天的各个月份进行分组,将 阶段中的天数 保留为列。
在这个例子中,2024 年 7 月 的申请人在每个阶段平均花费的时间最长。此外,合同建议书 阶段在 7 月份的等待时间最长,平均为 31.62 天。
虽然本报告没有说明申请人在不同阶段停留时间长短的原因,但了解延误发生的时间会有所帮助。
